在雪域高原上筑牢綠色電力“橋頭堡”

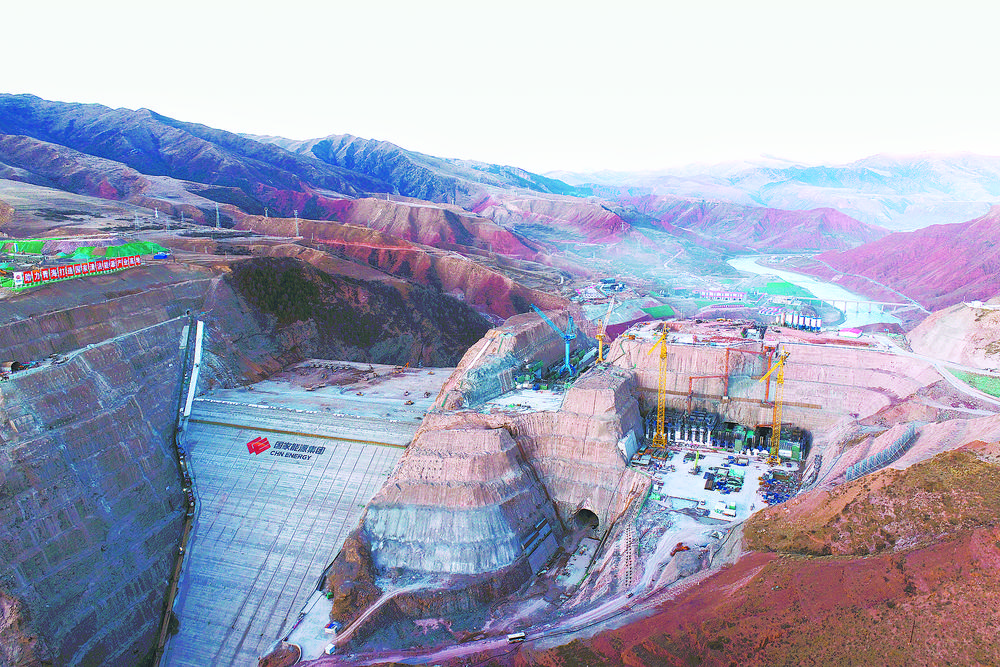

瑪爾擋水電站施工現場。國能青海公司供圖
“今年是瑪爾擋水電站搶抓機遇、趕超進度、沖刺發電目標的關鍵之年,我們將緊盯關鍵部位和關鍵環節,確保2024年3月首臺機組投產發電?!眹芮嗪|S河瑪爾擋水電開發有限公司副總經理李紅心說。
在海拔3300米的果洛藏族自治州瑪沁縣拉加鎮境內,奔騰的黃河水在這里“沉靜”下來,裝機容量232萬千瓦的瑪爾擋水電站是黃河上游在建的海拔最高、裝機容量最大的水電站。在高寒地區冬季最低氣溫接近零下30℃的施工環境下,3600多名建設者克服高寒缺氧等困難,以積極飽滿的狀態日夜奮戰,工程建設現場熱潮涌動。
作為國家和青海省重點能源項目,瑪爾擋水電站是“西電東送”和“青電入豫”骨干電源點,也是國家能源集團在青海的第一個“水風光蓄”千萬千瓦級多能互補一體化基地的核心工程。項目建成后,屆時將源源不斷產生“綠色電能”,年平均發電量將達73億千瓦時,預計每年可節約標煤256萬噸,減少二氧化碳排放816萬噸。
“截至目前,瑪爾擋水電站大壩累計填筑788.6萬立方米,完成填筑總量的86%,最高部位填筑至3254.3米高程,已填筑178米;地下廠房、主變室、尾閘室開挖完成,首臺發電機組5號機蝸殼安裝完成,4號機正在蝸殼安裝,3號、2號、1號機正在肘管、錐管、蝸殼層施工;電站進水塔、溢洪道正按計劃有序推進?!眹芮嗪|S河瑪爾擋水電開發有限公司副總經理李紅心說。
瑪爾擋水電站只是國家能源集團青海電力有限公司(以下簡稱:國能青海公司)在雪域高原上圍繞清潔能源建設亮出的一張“綠色名片”。在青海,依托豐富的風、光、水等生態資源,自然稟賦可以轉化為資源“天賦”,“水流”可變身資產,“風光”可做文章。
國能青海公司通過一個個清潔能源項目建設描繪著在青海的布局輪廓,把資源稟賦轉化為企業發展優勢,全力以赴推進“一示范兩基地”發展布局,高標準建設好瑪爾擋“水風光蓄”一體化和海西、海北三個千萬千瓦級清潔能源基地。
2022年,國能青海公司新能源項目建設在一路突破,大柴旦一期項目建設以超常規速度完成項目高標準開工前行政許可手續辦理,成為土地新政實施以來,青海省首個獲批的新能源項目;成功取得合樂330kV匯集站自主建設權及項目接入系統批復,實現建設方式重大突破;海北互助、海南澤庫、瑪爾擋三個分布式光伏項目通過優化施工組織設計,合理協調設備入場,僅用1個月即實現并網發電。
“堅持‘規劃引領’,在項目開發上務實功。高位謀劃‘一示范兩基地’,最大限度獲取資源,精心編制瑪爾擋、大柴旦基地規劃,加快同德、瑪沁抽蓄項目前期工作。堅持高標準開工、高水平建設、高品質投產,狠抓瑪爾擋‘水風光蓄’、海西大柴旦‘源網荷儲氫’、海北‘牧光互補’等基地在建項目進度質量,全力打造精品工程、平安工程、廉潔工程,確保‘十四五’末實現新增、儲備‘兩個1000萬千瓦’以上目標?!眹芮嗪9鞠嚓P負責人說。
清潔能源賦能企業高質量發展,而企業發展離不開規劃引領。黨的二十大對推動綠色發展作出了全面部署,要求積極穩妥推進碳達峰碳中和,加快推動能源結構調整優化,發展綠色低碳產業。國能青海公司積極構建“資源儲備、深度前期、合規建設”開發流程體系,逐漸形成了一套適應高速度、大規模開發的工作機制。
與此同時,國能青海公司優化工作流程,強化地方協調,多點同步推進,超常規推進抽蓄項目前期工作。抽蓄電站擁有獨特的抽水、發電能力,能夠進一步與周邊風電、光伏電站的發電特性互補,國能青海公司成為在青海取得抽蓄項目資源最多的開發商,其中,同德240萬千瓦抽蓄項目于去年12月30日取得核準批復后,創造了青海抽蓄項目前期工作新標桿。
值得一提的是,清潔能源發展,不僅要有量的增加,更要有質的提升。在裝機規??焖僭鲩L的同時,國能青海公司更加注重在創新驅動上增強實力?,敔枔蹴椖恐悄芄酀{系統、智能監控系統、智能GPS碾壓系統已廣泛應用,取得明顯成效;新能源工程建設管理平臺順利上線,初步實現了在線監測和智慧管理。
“實施人才強企戰略,面向構建新型電力系統用人需求,加大‘高精尖’創新人才培養引進力度,塑造公司新動能新優勢。依靠科技賦能發展,瞄準智能電站、智慧企業建設前沿領域,以列入集團公司年度‘十大科技攻關項目’、國家能源局‘揭榜掛帥’項目和‘儲能與智能電網技術’國家重點專項為著力點,強化關鍵核心技術攻關,努力取得一批突破性的科研成果?!毕嚓P負責人說。
“2022年,開工項目5個,共計100.2萬千瓦;投產項目8個,共計100.99萬千瓦,全容量投產后在運總容量躍升至126萬千瓦……”一路以來,從“零”起點,到現在全年實現“雙百”目標,國能青海公司向著打造國家清潔能源產業高地的目標,正走出一條綠色低碳的高質量發展之路。
“今年,我們的發展目標是新增清潔能源項目資源200萬千瓦以上;取得海西州抽蓄及配套新能源項目開發權,實現西寧、海東集中式新能源項目開發的突破。”相關負責人說:“我們將緊密圍繞一流清潔能源示范企業建設目標,因地制宜變革創新,持續激發內生動力,奮力推動高質量發展躍上新臺階?!?/p>
版權聲明:凡注明“來源:中國西藏網”或“中國西藏網文”的所有作品,版權歸高原(北京)文化傳播有限公司。任何媒體轉載、摘編、引用,須注明來源中國西藏網和署著作者名,否則將追究相關法律責任。
-
青海:瑪爾擋水電站首臺機組座環吊裝就位
9月10日,國家重點能源項目瑪爾擋水電站首臺機組座環成功吊裝就位,為2024年3月首臺機組投產發電奠定基礎。 [詳細] -
綠電出高原丨走近黃河上游在建海拔最高水電站——瑪爾擋水電站
日前,記者來到位于青海省果洛藏族自治州瑪沁縣拉加鎮的瑪爾擋水電站施工現場探訪。近3000名建設者不畏高寒缺氧,夜以繼日地辛勤勞動,穩步推進各項建設任務。[詳細] -
青海瑪爾擋水電站首臺發電機組土建開挖完成
首臺發電機組土建(5號機,裝機55萬千瓦)開挖完成,實現了又一關鍵節點目標,標志著地下廠房正式從開挖向混凝土澆筑與機電安裝轉序。[詳細]
