青海-河南±800千伏特高壓直流輸電線路工程(青海段)全線貫通

青海-河南±800千伏特高壓直流輸電線路工程青海段最后一檔導地線——N065#-N066#導地線跨越黃河完成升空架設。王國棟 馬清 攝
5月12日,在青海省海南州共和縣境內,隨著青海至河南±800千伏特高壓直流輸電線路工程(青海段)N057#-N072#最后一檔導地線跨越黃河完成升空架設,標志著該工程青海段線路在全線率先貫通,為工程6月30日前實現雙極低端帶電調試,確保清潔能源順利外送打通了最后一公里。
青海段231.173公里新建線路工程的全線率先領先貫通,是國網青海公司堅決落實國家“復工復產”要求,高效推進“新基建”,助力地方經濟快速發展的又一重要舉措。為確保工程高質量順利推進,國網青海電力公司一手抓疫情防控,一手抓復工復產。嚴格按照“一工地一方案”的原則,編制施工現場新冠疫情防控工作方案,突出防控、科學監督,立足強化執行,保證防控成效。在統籌防疫物資、細化醫療保障的基礎上,強化同當?shù)卣膮f(xié)同,于2月21日首批在青海省內實現科學有序復工。
面對工程地處高原,地形地質環境復雜、通信交通不便、氣候環境惡劣、高原生態環境脆弱等種種困難和復雜因素,國網青海電力公司精益管理、精準施策。通過雙周會議機制及時協調解決問題,嚴格推進日管控要求,倒排工期、按日管控。創新基建管理模式,打造“智慧工程”管控系統,實現遠程化智慧化管控,為工程建設進度受控、安全質量可靠、技術先進、造價合理夯實了基礎。施工過程中,嚴格以國網公司新時代樣板工程為目標,牢固梳理綠色環保施工理念,加大環水保投入、切實打造綠色環保工程。全線采用鋪設鋼板、棕墊、草墊等保護方式減少對草原植被破壞。全線大量使用機械組塔和索道運輸方式,盡量減少對自然環境的影響和破壞。
據業主項目部副經理趙國仲介紹,工程現場成立特高壓項目臨時黨支部,組建黨員突擊隊,全面發揮黨建引領優勢,開展“戰疫情、搶工期、抓進度、保目標”專項活動,為工程的順利推進營造了良好的建設氛圍。該項目自建設至今已投入施工人員總計約3000人次。接下來,工程現場將組織開展施工單位三級自檢,監理初驗和業主預驗收等工作,5月15日開始分階段竣工驗收,6月30日前實現雙極低端帶電目標。
青?!幽稀?00千伏特高壓直流輸電線路工程建成投運后,預計每年向華中地區輸送電力400億千瓦時,將進一步提高青海清潔能源規模開發及外送能力,有力推動青海千萬千瓦級新能源基地集約化開發,對提高西北地區可再生能源整體外送消納水平,有效緩解東中部地區電力供需矛盾,改善大氣環境質量起到積極促進作用。
版權聲明:凡注明“來源:中國西藏網”或“中國西藏網文”的所有作品,版權歸高原(北京)文化傳播有限公司。任何媒體轉載、摘編、引用,須注明來源中國西藏網和署著作者名,否則將追究相關法律責任。
-

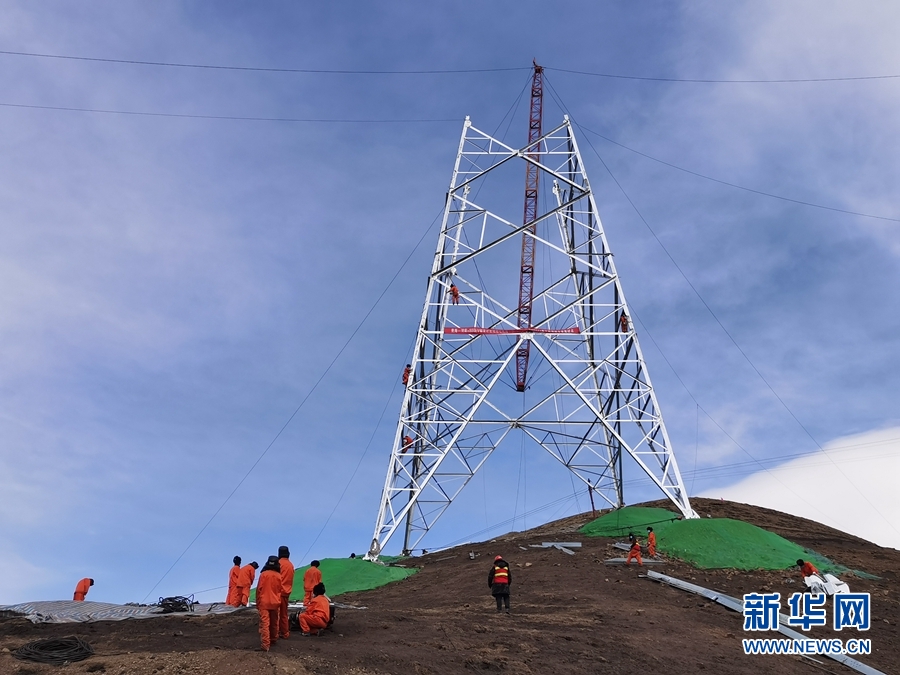

青海至河南特高壓直流輸電工程青海段復工
全國首條專為清潔能源外送建設的特高壓通道工程——青海-河南±800千伏特高壓直流輸電工程青海段23日正式復工。[詳細] -
中國首條清潔能源外送特高壓通道(青海側)線路鐵塔中間驗收完成
截至目前,±800千伏青豫直流輸電工程(青海段)線路部分已完成鐵塔基礎澆筑98.61%,立塔完成79.21%,架線完成22.89%,工程正在按進度目標有序推進。[詳細] -
青海至河南±800千伏特高壓直流工程變壓器在西寧開始組裝
記者24日從中國國家電網青海省電力公司獲悉,青海至河南±800千伏特高壓直流工程變壓器在西寧開始組裝,這也是在中國國內首座特高壓換流變現場組裝廠房開展的變壓器組裝工作。[詳細]
